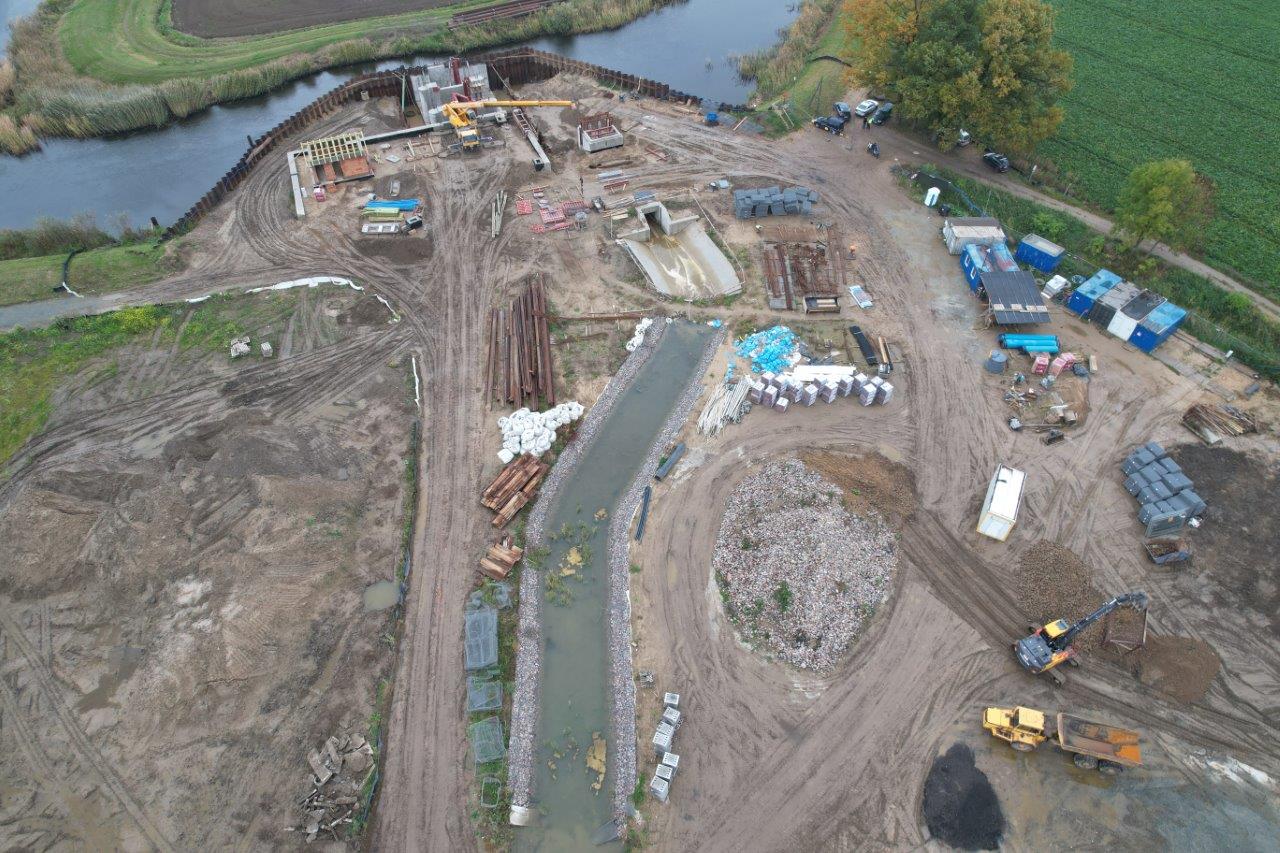

Trwa budowa wrót przciwsztormowych na rzece Tudze. Według ostatnich szacunków zaawansowanie robót przekroczyło 70 proc.
Głównym celem inwestycji jest ochrona Nowego Dworu Gdańskiego oraz terenów leżących między wrotami przeciwsztormowymi a Nowym Dworem Gdańskim przed wodami wezbrania sztormowego napływającymi z Zalewu Wiślanego rzeką Szkarpawą w koryto rzeki Tugi.
Realizacja budowy wrót sztormowych na Tudze przyczyni się do zmniejszenia ryzyka powodzi na terenie Żuław Wiślanych. Wrota chronią obszar ok. 100 km2, zamieszkany przez ponad 15 tysięcy osób.
Budowa wrót na Tudze to inwestycja finansowana ze środków Unijnych, realizowana w ramach projektu „Kompleksowe zabezpieczenie przeciwpowodziowe Żuław – Etap II - Regionalny Zarząd Gospodarki Wodnej w Gdańsku.
Przebieg robót budowlanych

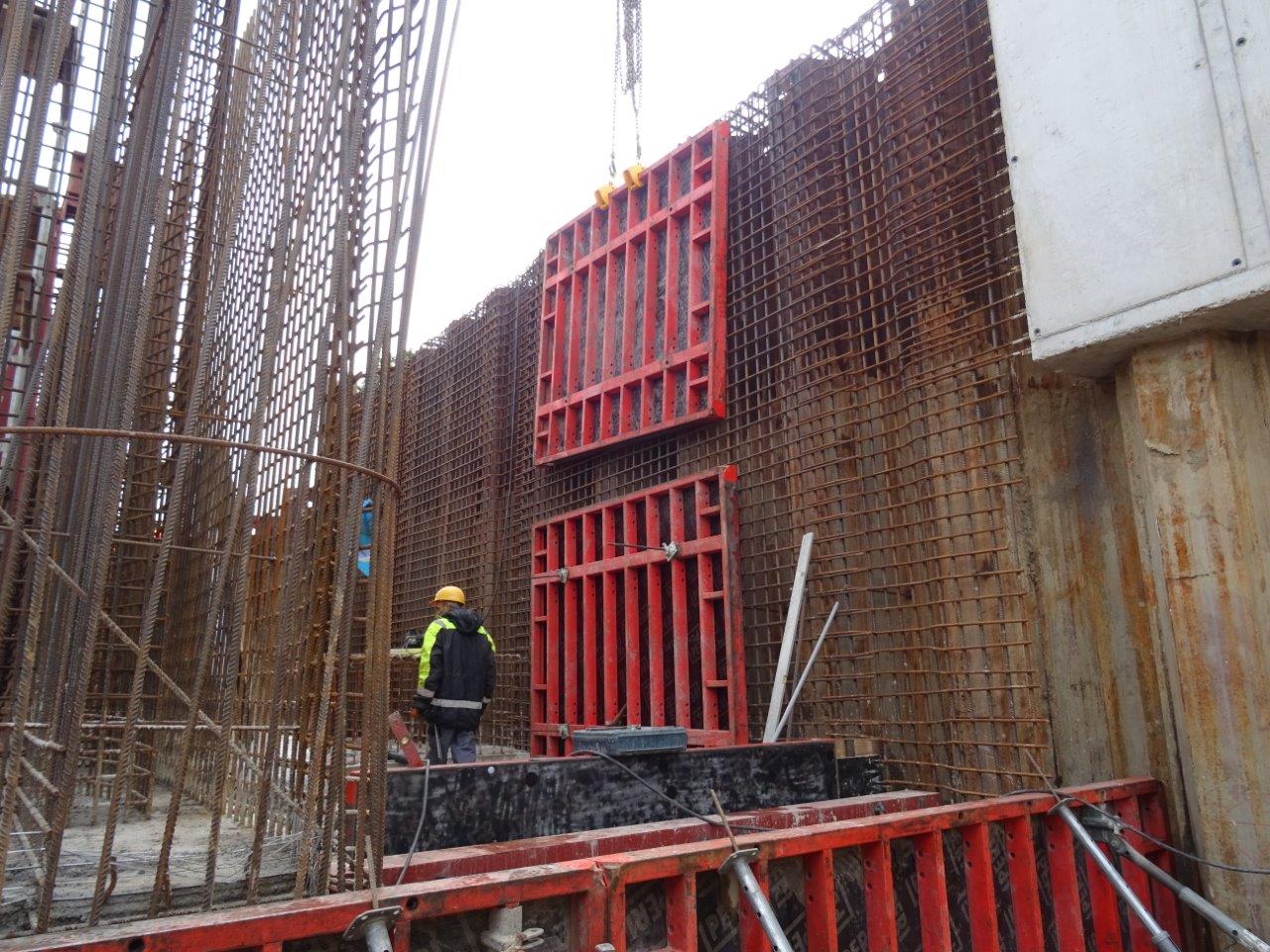

Umowa na realizację projektu została podpisana z wykonawcą - B&W Usługi Ogólnobudowlane z Pruszcza Gdańskiego w lipcu 2020 roku. Wrota sztormowe zlokalizowane są w ujściowym odcinku rzeki Tugi do Szkarpawy, na terenie gminy Stegna. Wrota przeciwpowodziowe będą budowlą trójprzęsłową, z dwoma przęsłami o szerokości po 6,5 m oraz jednym przęsłem o świetle 3,0 m. W normalnych warunkach wrota sztormowe będą stale otwarte, a cały przepływ wód rzeki Tugi zostanie przeprowadzany przez budowlę. Mechanizmy wrót będą umożliwiały sterowanie zamknięciami zarówno w trybie automatycznym, jak i ręcznym.
Zaawansowanie prac jest szacowane na 70%, wykonano już:

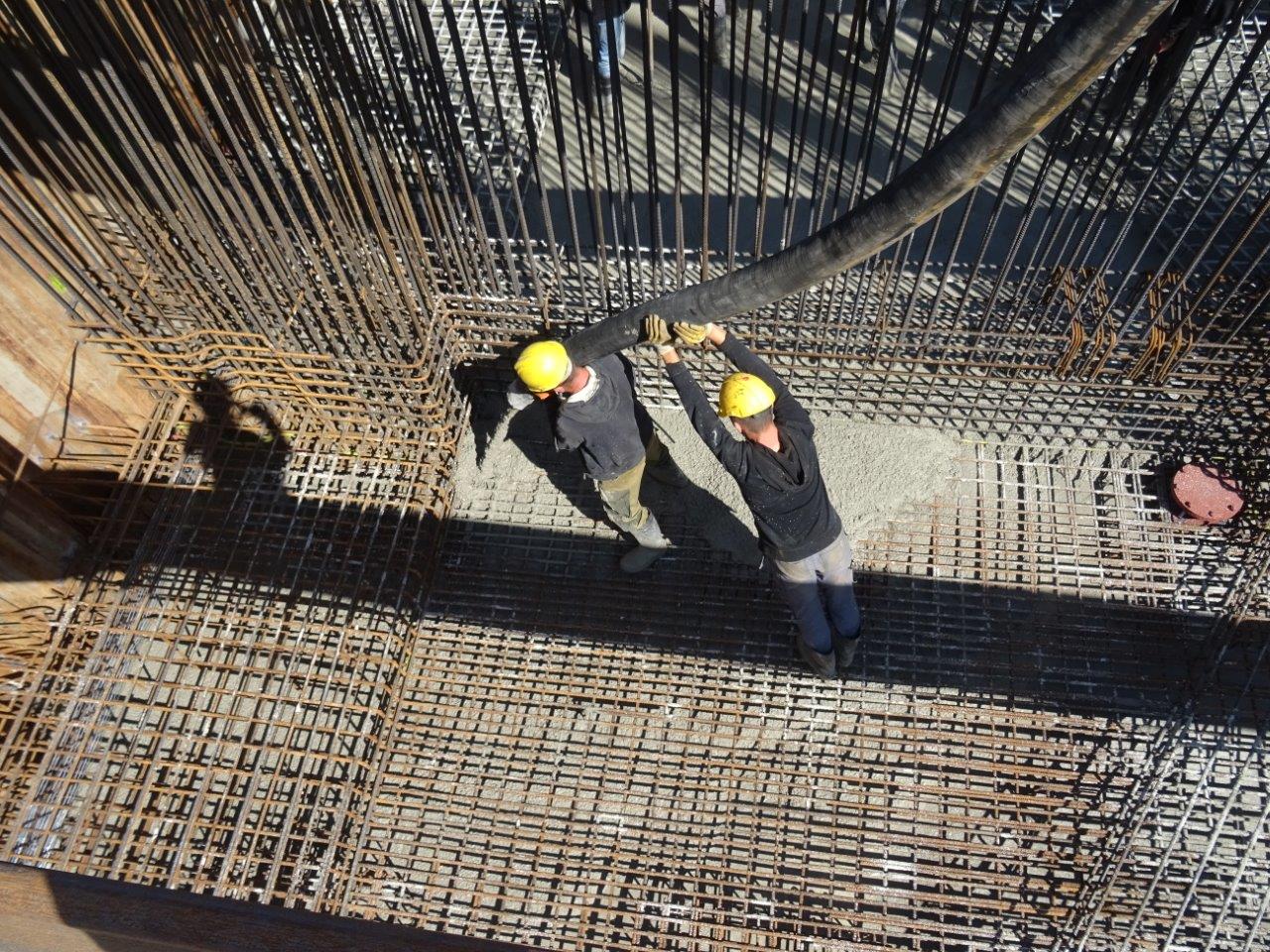

- fundamentowanie głębokie, żelbetowe filary, płytę denną i przyczółki wrót, montaż wstępny wrót, zaplanowane są roboty umocnieniowe koryta rzeki Tugi;

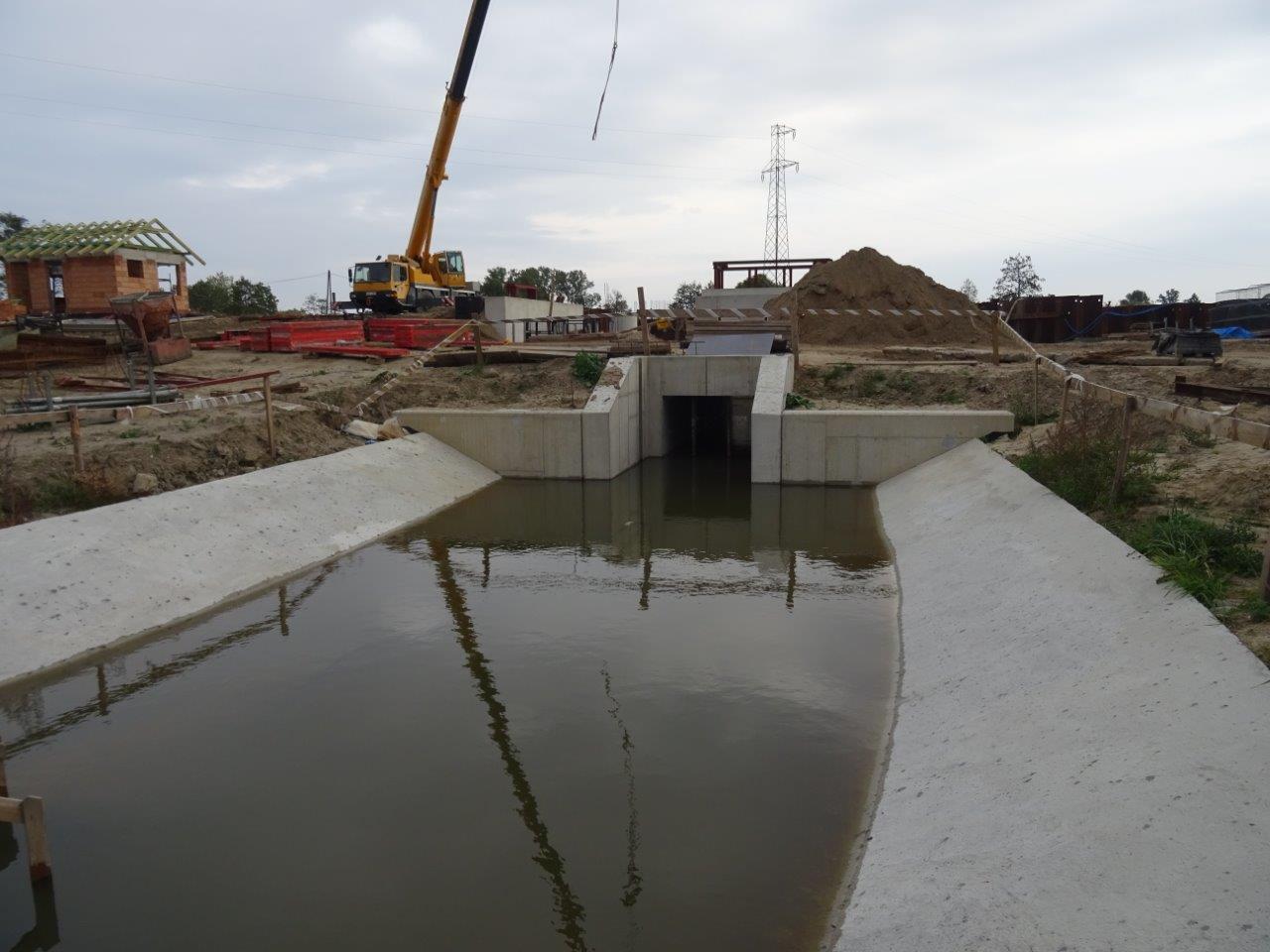

- żelbetową konstrukcję wlotu i wylotu, ułożono przewód przelewu z prefabrykatów żelbetowych;
- fundamentowanie głębokie, zrealizowano budynek w stanie surowym, wykonywana jest elewacja budynku z cegły klinkierowej;

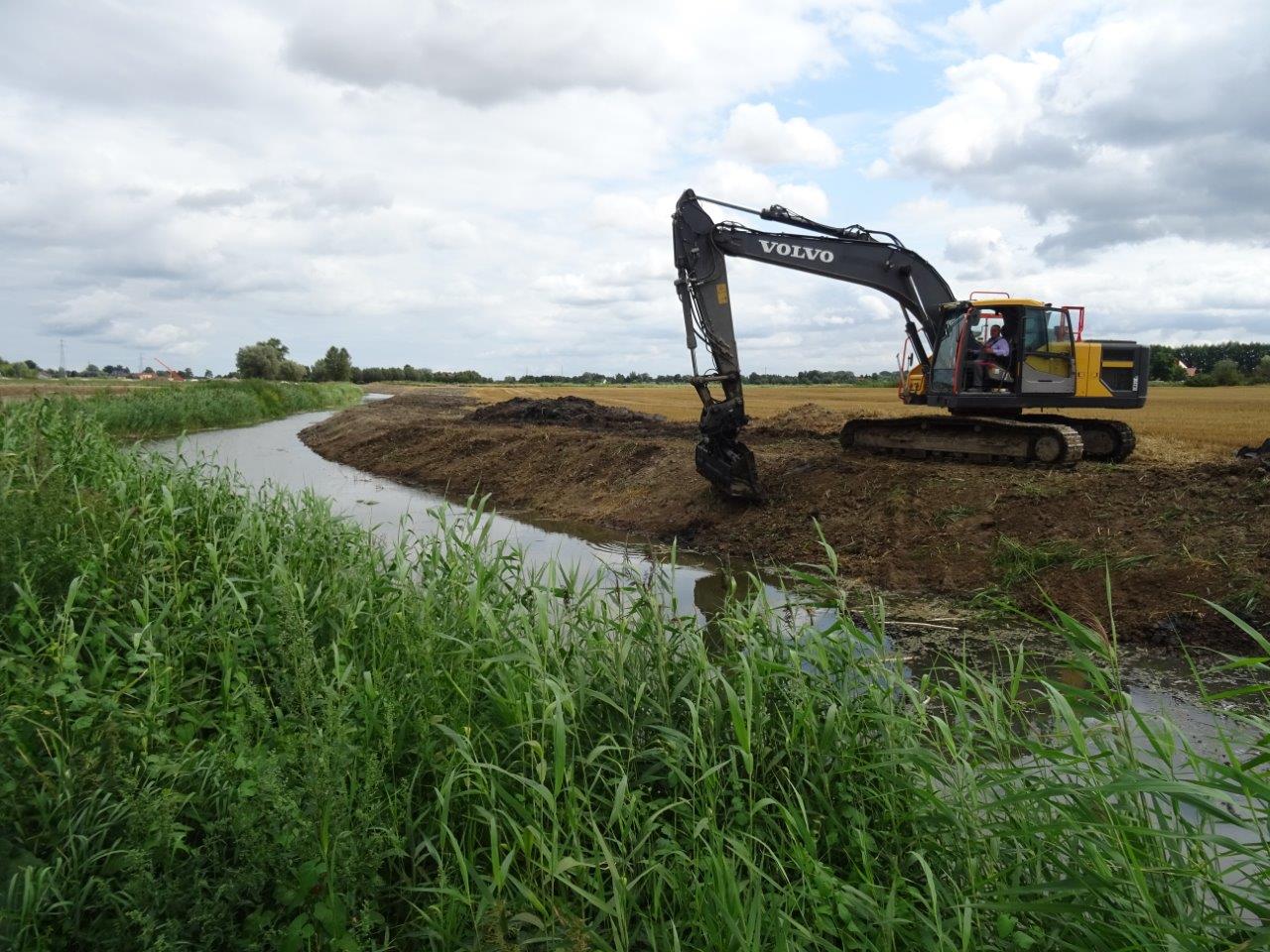

- wszystkie przepusty ramowe posadowione na palach (3 sztuki), profilowanie skarp kanału oraz podniesienie terenu przy kanale, umocnienia siatkowo-kamienne dna i skarp kanału (90% całości robót);
- 9 z 10 przepustów na rowach dopływających do kanału Pryżnik.
Zakończenie robót jest przewidywane na 30.05.2022 r. Wynagrodzenie umowne wykonawcy robót budowlanych za wykonanie zadania wynosi 33 mln zł brutto.
Zadanie realizowane jest w ramach Projektu „Kompleksowe zabezpieczenie przeciwpowodziowe Żuław – Etap II - Regionalny Zarząd Gospodarki Wodnej w Gdańsku” współfinansowanego przez Unię Europejską ze środków Funduszu Spójności w ramach Programu Operacyjnego „Infrastruktura i Środowisko 2014-2020” (85% UE, 15% Budżet Państwa).
